TRAVAUX PISCINES 2022

PISCINE DE LIGNY EN BARROIS

Fermeture du 2 au 29 mai inclus

Une partie du chantier a actuellement lieu en parallèle des ouvertures. La phase terminale, touchant directement les circuits de traitement de l'eau nécessite une vidange des bassins et des raccordements. l'évacuation des cuves et l'ensemble des modification impose une fermeture du lundi 2 mai au dimanche 29 mai. La réouverture est prévue pour le 30 mai

Remplacement des bacs tampon des deux bassins

Les deux cuves aciers sont devenues irréparables et sont remplacées par des bacs en plastique (PEHD).

Remplacement des pompes bassins d’apprentissage et ajout de clapet antiretour

Les pompes sont en fin de vie et leur montage n’est pas optimal.

Refoulement bassin natation

Modification de la canalisation pour poser une vanne d'équilibrage bassins permettant une arrivée homogène de l’eau dans les bassins.

Récupération des eaux des analyseurs

Le montage ancien en « eau perdue » est modifié pour permettre de recycler l’eau vers les bassins.

DES NOUVELLES DU CHANTIER

12 mai 2022

Les circuits sont en cours de montage pour relier les bassin aux nouveaux bacs tampons, ainsi qu'aux pompes et aux filtres (qui sont de l'autre côté du bassin).

En parallèle sont tirés, les alimentations électriques des pompes, les câbles des sondes de niveau des bacs tampons pour les apports d'eau automatique mais également les alertes en cas de niveau haut.

Des variateurs de fréquences sont installés afin de réaliser des économies d'énergie, encore quelques câbles d'alimentation et des sondes afin qu'ils s'adaptent au débit en sortie de filtre.

Et comme à chaque arrêt technique, des soucis sont diagnostiqués comme une fuite sur un raccord de la panoplie d'arrivée d'eau, déjà entièrement reprise et des carreaux des carrelage en petit bassin qui sont en cours de reprise actuellement.

Les techniciens des piscines installent quelques nouvelles douches, les agents d'accueil préparent le site et "renumérotent" les casiers.

Nous déroulerons le tapis rouge à l'ouverture (et ceux qui viendront constateront que ce n'est pas une blague) !

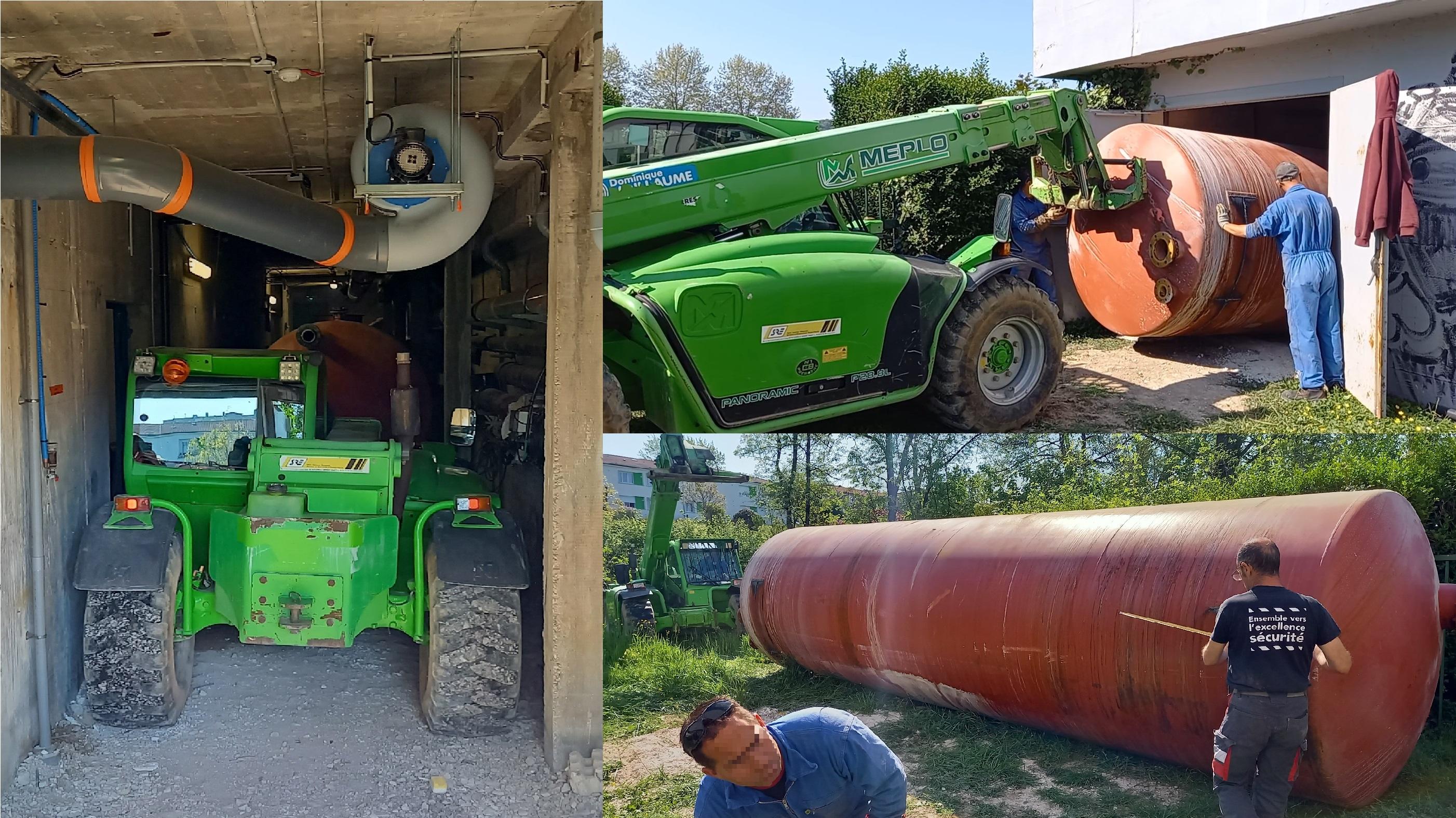

SORTIE DES CUVES : Lundi 9 mai 2022

Les cuves quittent les lieux... Avant leur chargement sur les camions, il va falloir :

  • Evacuer les massifs bétons sur lesquels reposaient les pompes et préfiltres
  • Couper les pieds qui les stabilisent pour qu'elles passent partout
  • Piloter l'engin avec des marges de manoeuvre très réduites !
  • Tirer, sécuriser, aligner, vérifier, tirer... le tout en douceur

Les lieux sont libres à 12:00. Merci à l'entreprise pour leur bonne humeur.

Durant cette étape, nous en profitons pour questionner quelques anciens. Les cuves ont été posées entre 1996 et 2000 et les bassins étaient alors passés en hydraulicité inversée (c'est à dire que l'on reprend l'eau pour le traitement par les goulottes).

PLAN DE FINANCEMENT

L'ensemble du marché comprend les travaux de la piscine de Ligny et de Bar-le-Duc.

La tranche la plus importante est consacrée à la piscine de Ligny.

Dépenses

Recettes

Lot 1 - Gros œuvre

45 970,00 €

Etat DETR

163 814,40 €

60%

Lot 2 - Plomberie, Chauffage, Traitement d'eau

190 000,00 €

Autofinancement

109 209,60 €

40%

Maîtrise d'œuvre

16 830,00 €

Révision et actualisations

7 584,00 €

Aléas

     12 640,00 €

Total HT

273 024,00 €

Total HT

 273 024,00 €

100%

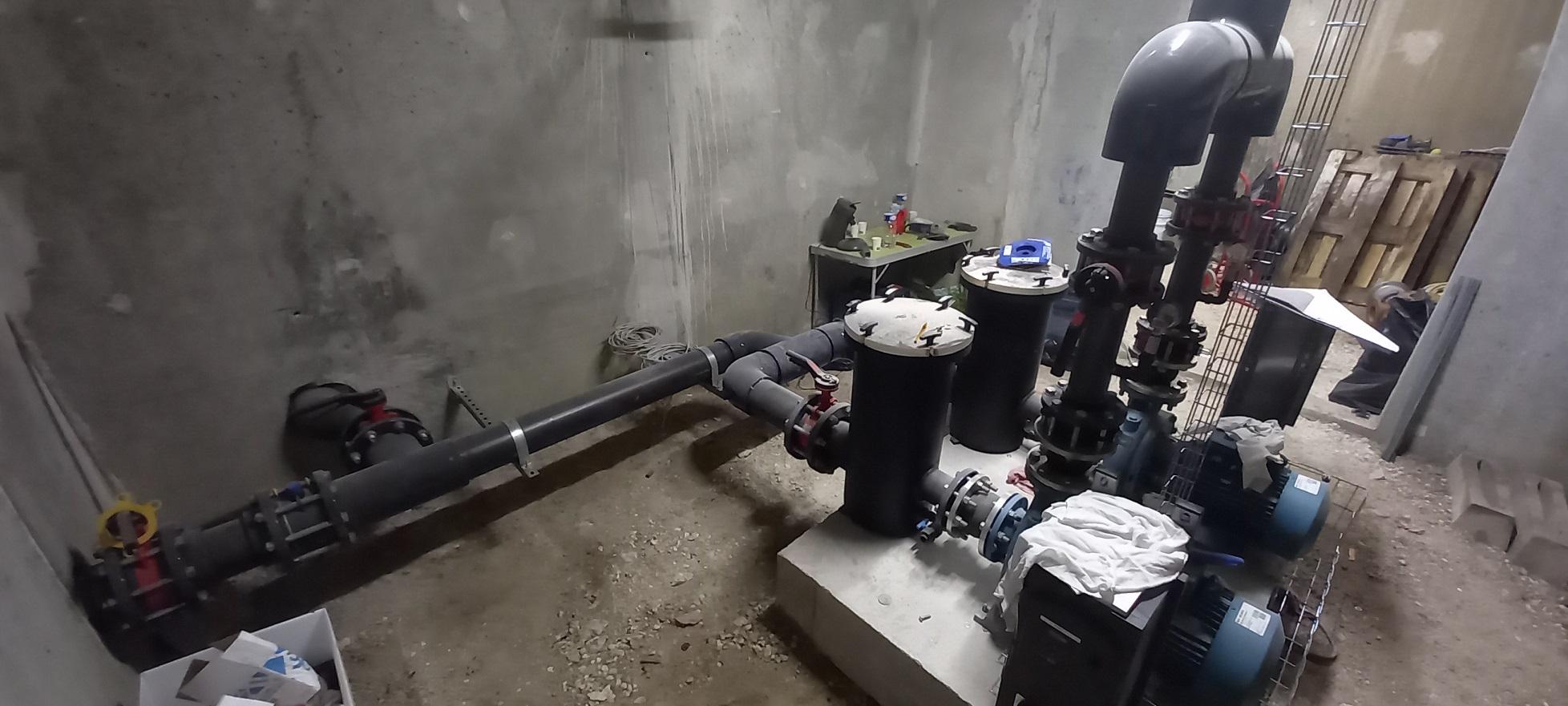

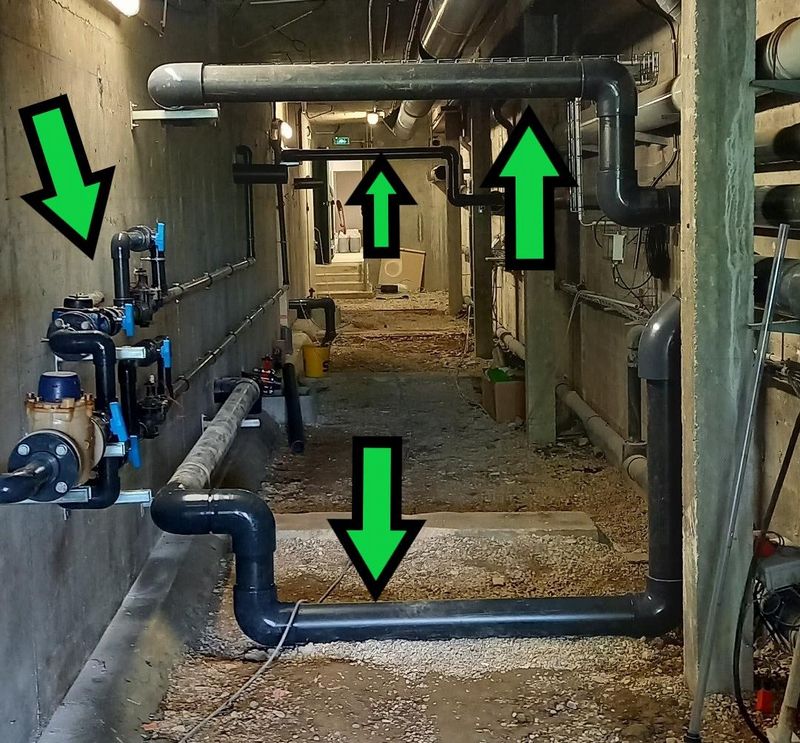

12 mai 2022 : Encore des tuyaux !

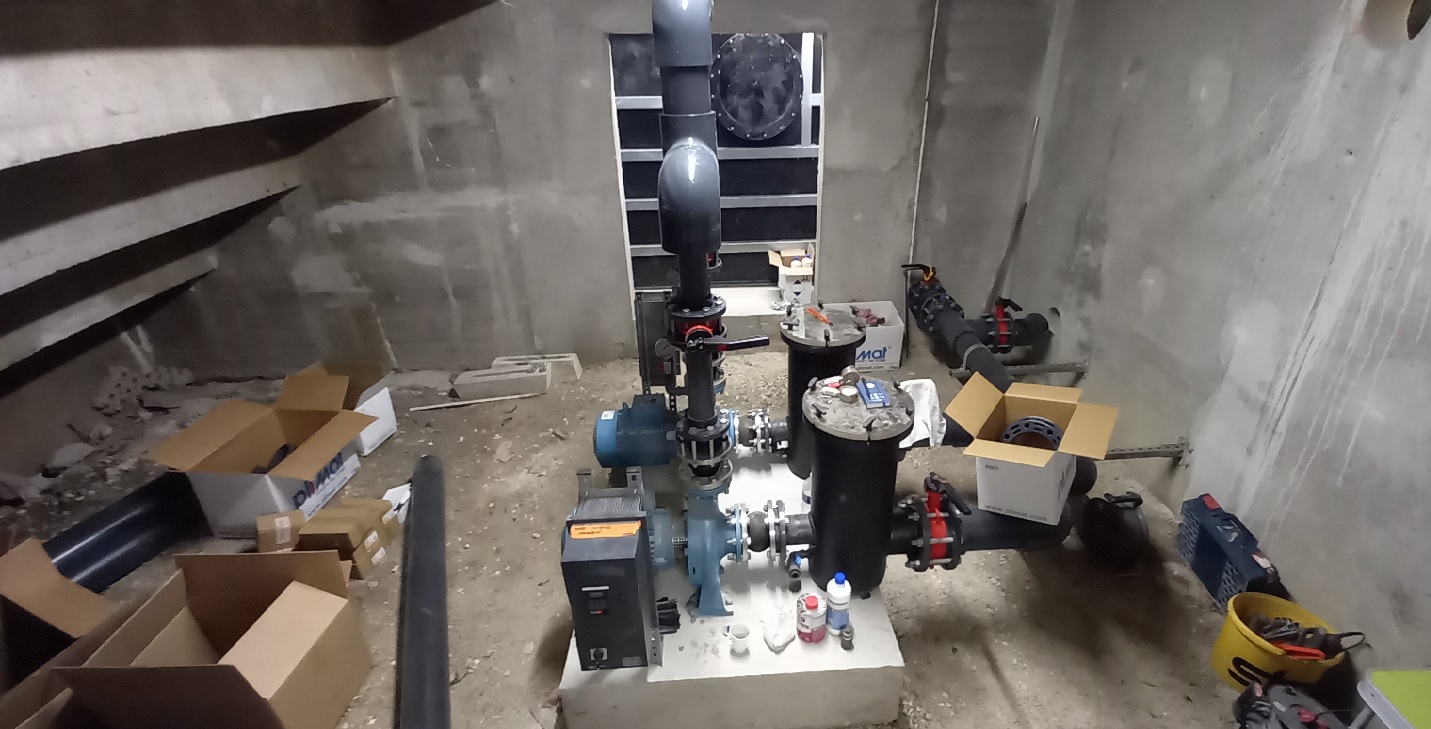

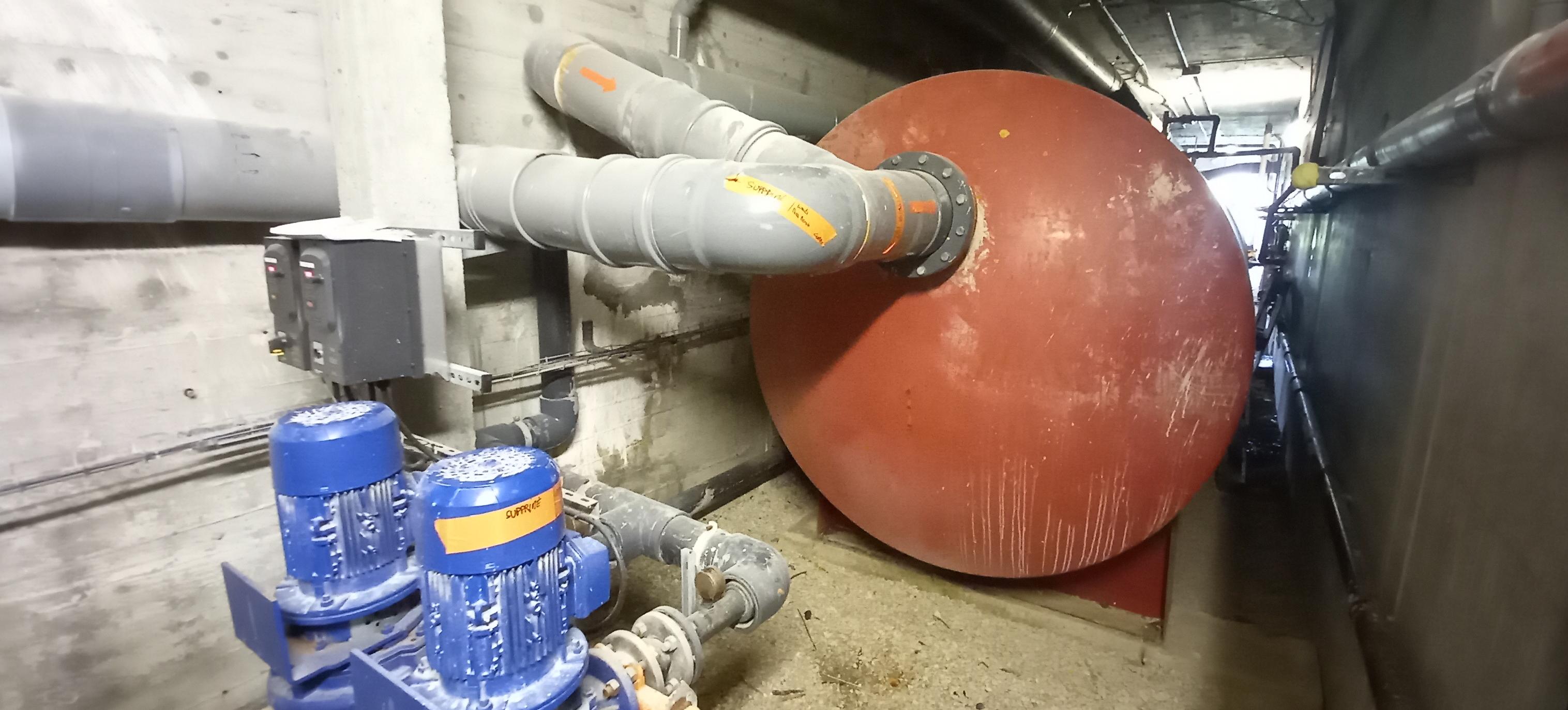

06/05/2022 : Remontage du pompage grand bassin et tuyauterie en cours

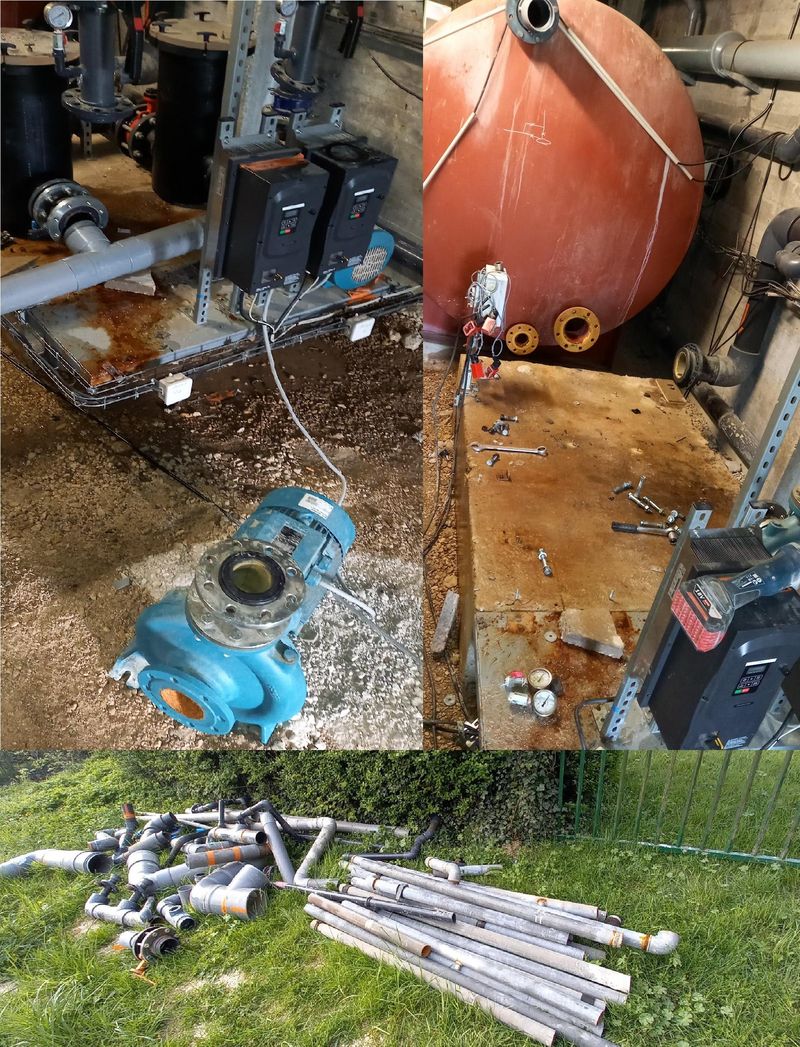

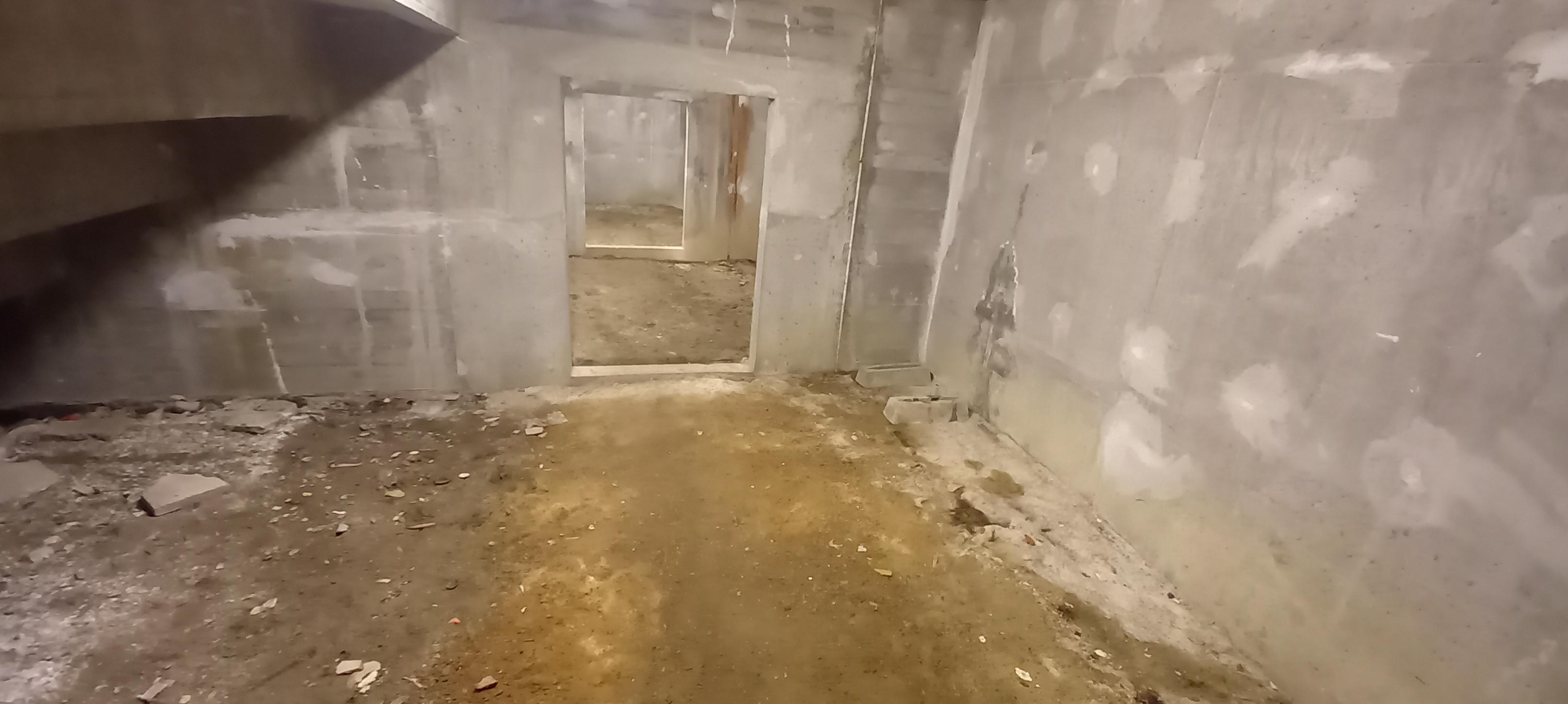

02/05/2022 Démontage en cours

LE STRIPPAGE ??? Procédé d'écoulement en cascade depuis les goulottes pour que l'eau dégaze et chasse les chloramines dans l'air (évacué par un extracteur). Les petits trous sont visibles tout le long du tuyau.

La taille d'un bac tampon... (et là c'est le petit bain !)

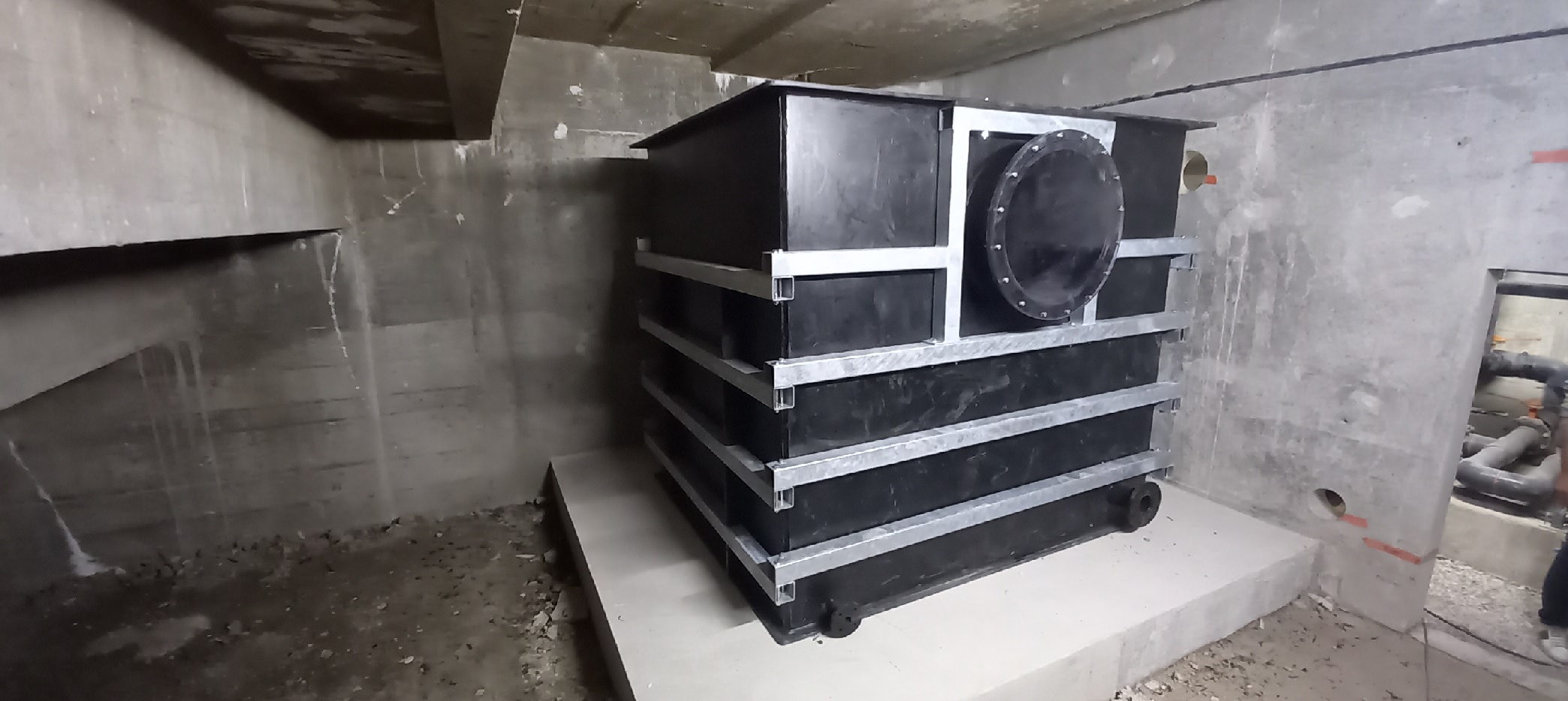

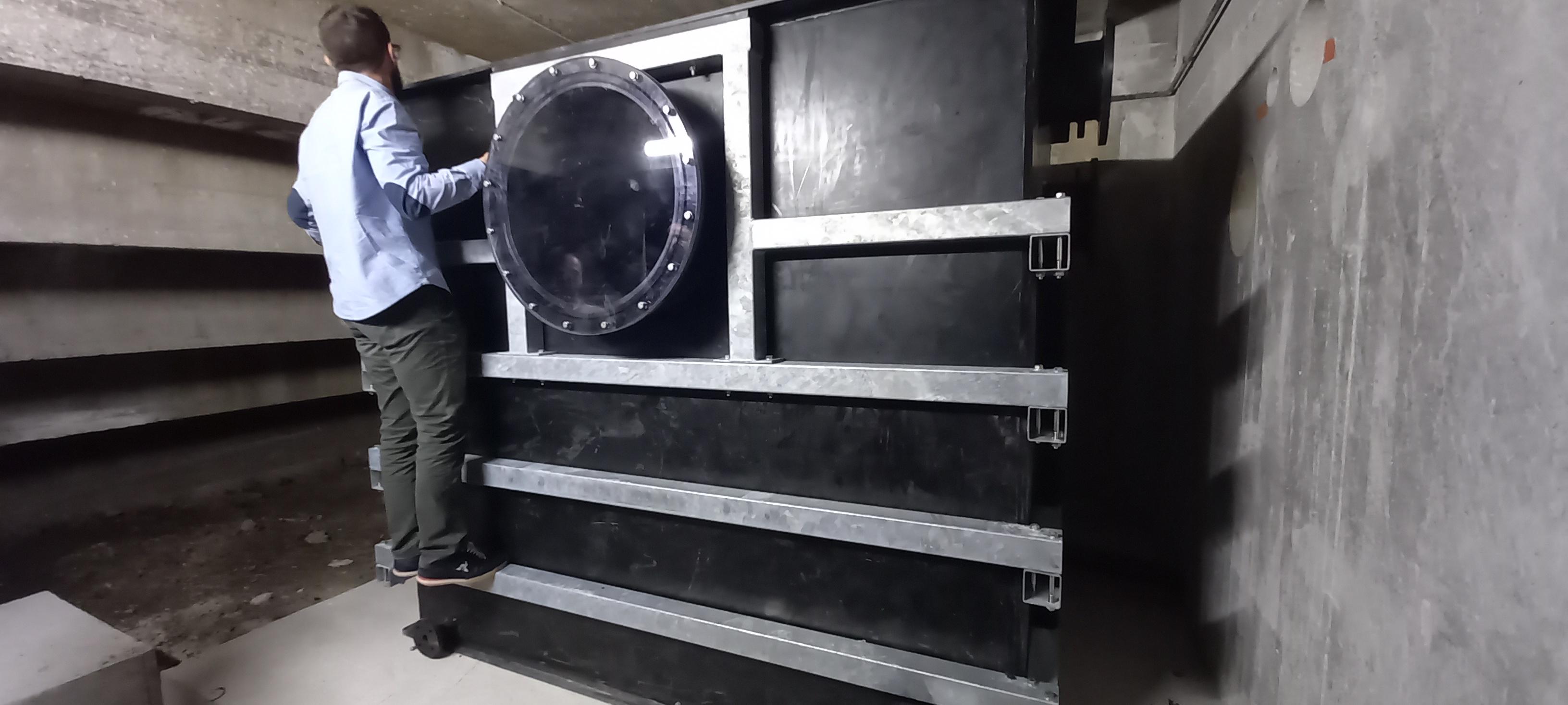

28/04/2022 Une cuve assemblée, la deuxième devrait être prête demain !

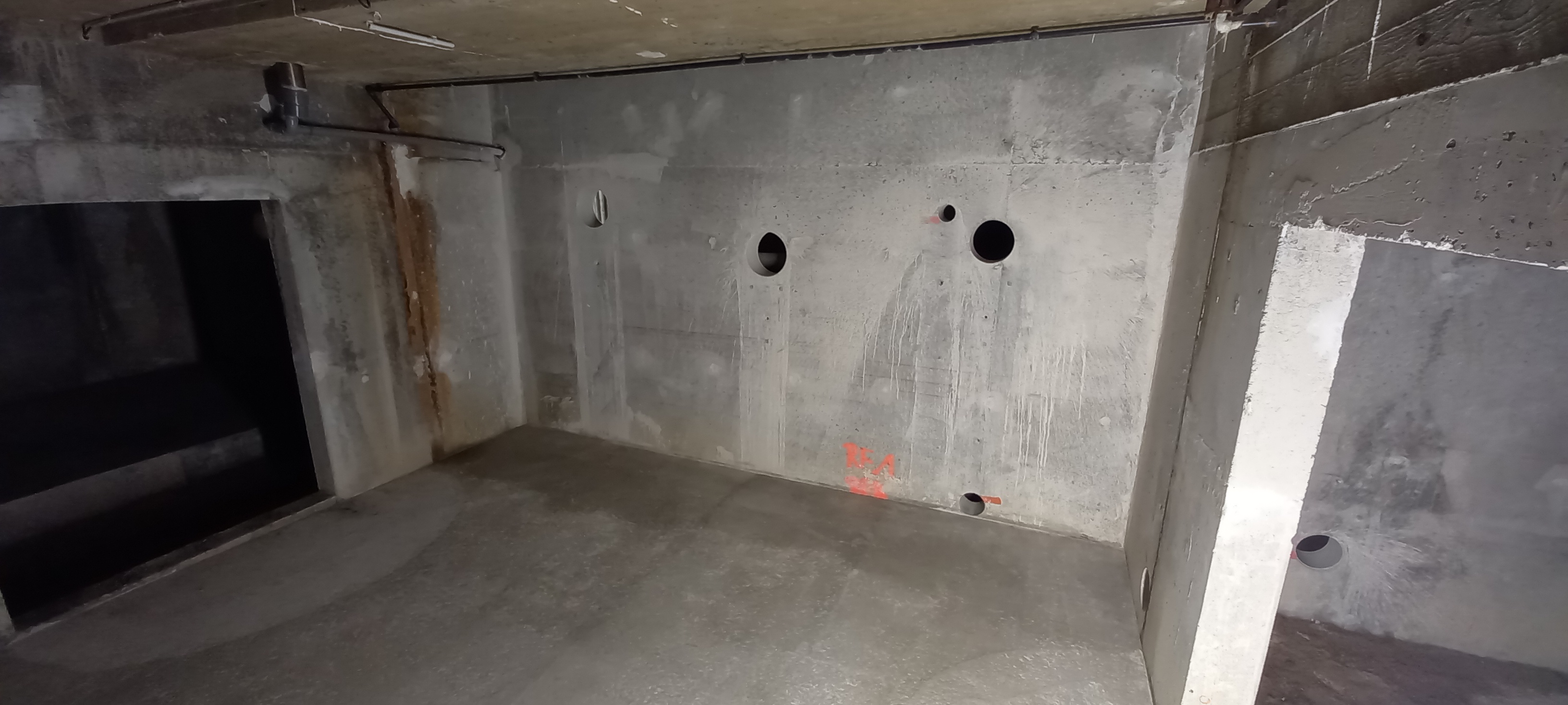

31/03/2022 Carottage des murs (passage des tuyaux de traitement de l'eau)

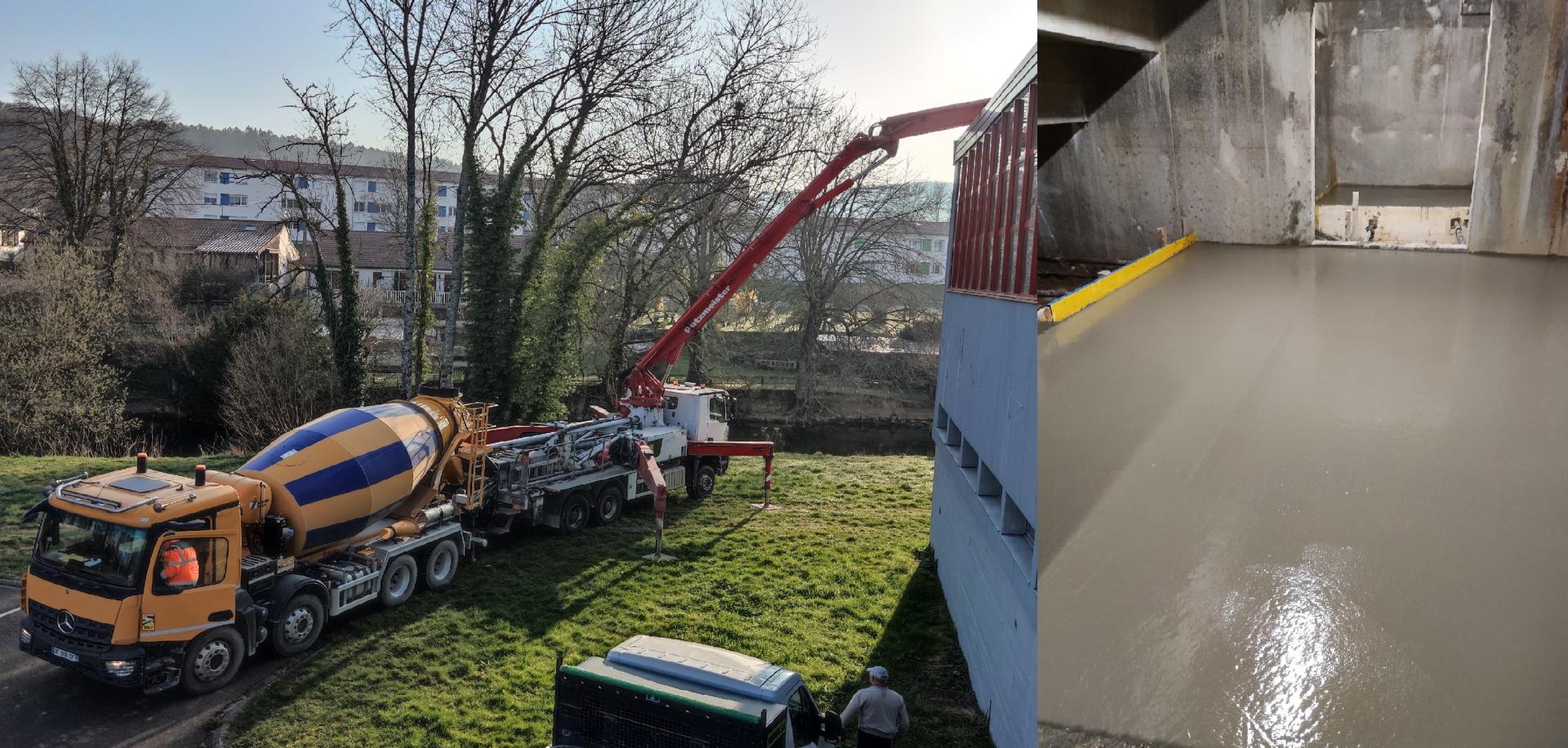

22/03/2022 Le béton coule ! (et après il sèche 3 semaines)

14/03/2022 Préparation des massifs béton, ferraillage renforcée (l'eau pèse lourd !!!)

Espace d'implantation des nouvelles installations (sous les gradins extérieurs pour les connaisseurs)

ETUDE DES SOLS (calcul pour la maçonnerie)

Une des 2 cuves à évacuer (actuellement sous les plages côté baie vitrée)

Les filtres ont finis d'être rénovés en 2020 (pendant le confinement)
